تاریخ1405/04/18
تهیه کننده:صفرنیا
دمای فعلی39
وضعیت هواآفتابی
نیروی انسانی
1-شغلتکنسین
1-تعداد نفرات1
نیروهایکارفرما
2-شغلنگهبان
2-تعداد نفرات1
نیروهایکارفرما
3-شغلالکتریکال
3-تعداد نفرات2
نیروهایپیمانکار
4-شغلمکانیک و پایپینگ
4-تعداد نفرات4
نیروهایپیمانکار
5-شغلناظر عمران و سازه
5-تعداد نفرات1
نیروهایمشاور
6-شغلناظر مکانیک و پایپینگ
6-تعداد نفرات1
نیروهایمشاور
ماشین آلات
1-ماشینمولد تولید برق
تعداد2
مصالح و تجهیزات وارده به کارگاه
1-شرحایرکولینگ ها
واحددستگاه
مقدار۲
2-شرحسایر تجهیزات و مصالح مانند قبل
شرح عملیات روز
1- شرح کاراجرای پایپینگ و جوشکاری اتصالات
2- شرح کاراجرای الکتریکال
توضیحات و مشکلات

اجرای جابجایی سقف سوله کوچک به اتمام رسیده بود اما عایق کاری ورق های فلزی زیر ایرکولینگ انجام نشده است و این امر باعث عدم نصب ایرکولینگ ها شده است.
حتما قبل از ورودی آب ایرکولینگ ها سختی گیر نصب شود یا از آب تصفیه استفاده شود.
موارد ایمنی HSE در سایت رعایت نشده است.

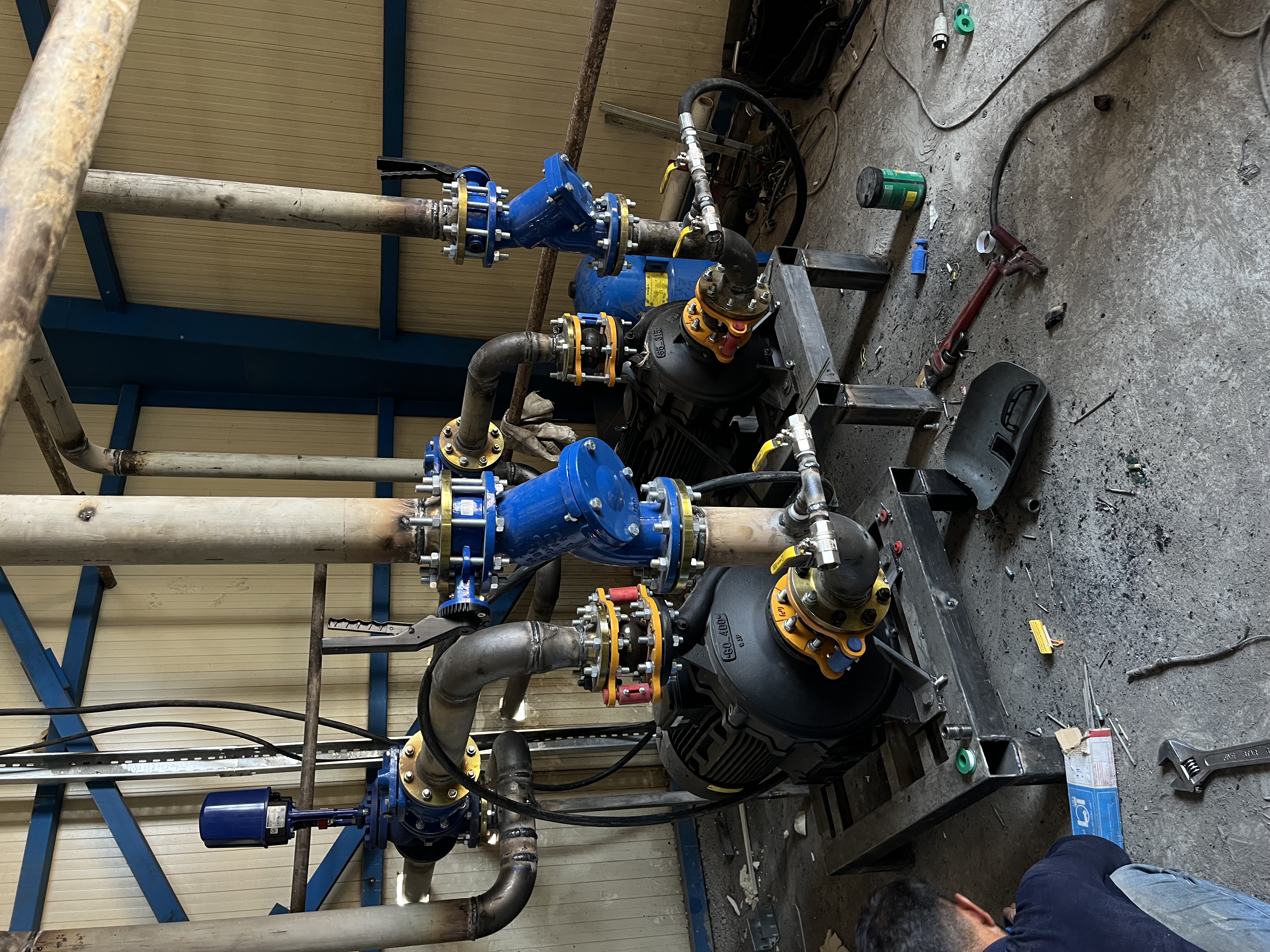

تصویر کارگاهتصویر کارگاه
